2096+3088+9506=0?

最近,交通运输部公布第二批公路水路典型运输和设施零碳试点项目名单,零碳道路运输线路、零碳物流园区、零碳高速公路服务区、零碳码头4个领域共28个项目入选。其中,我省的旱莲花服务区上榜,成为全国12个入选的服务区之一,也是贵州首个入选的零碳高速公路服务区试点项目。

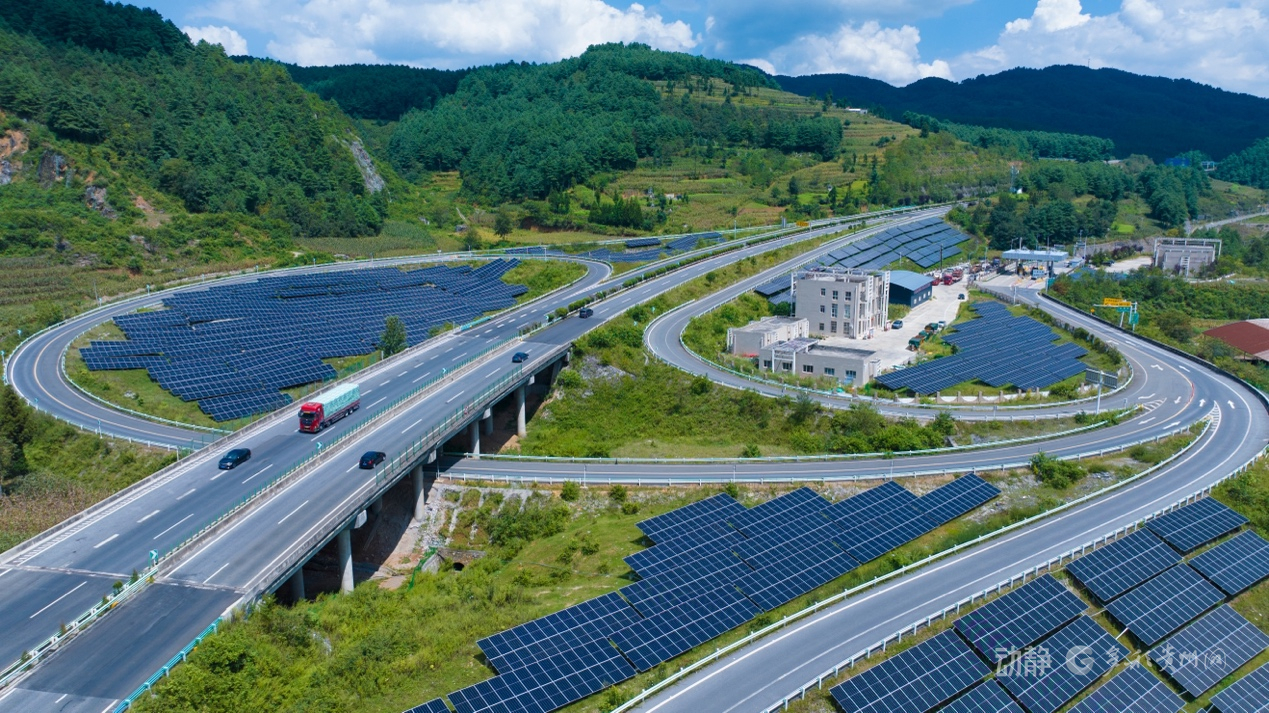

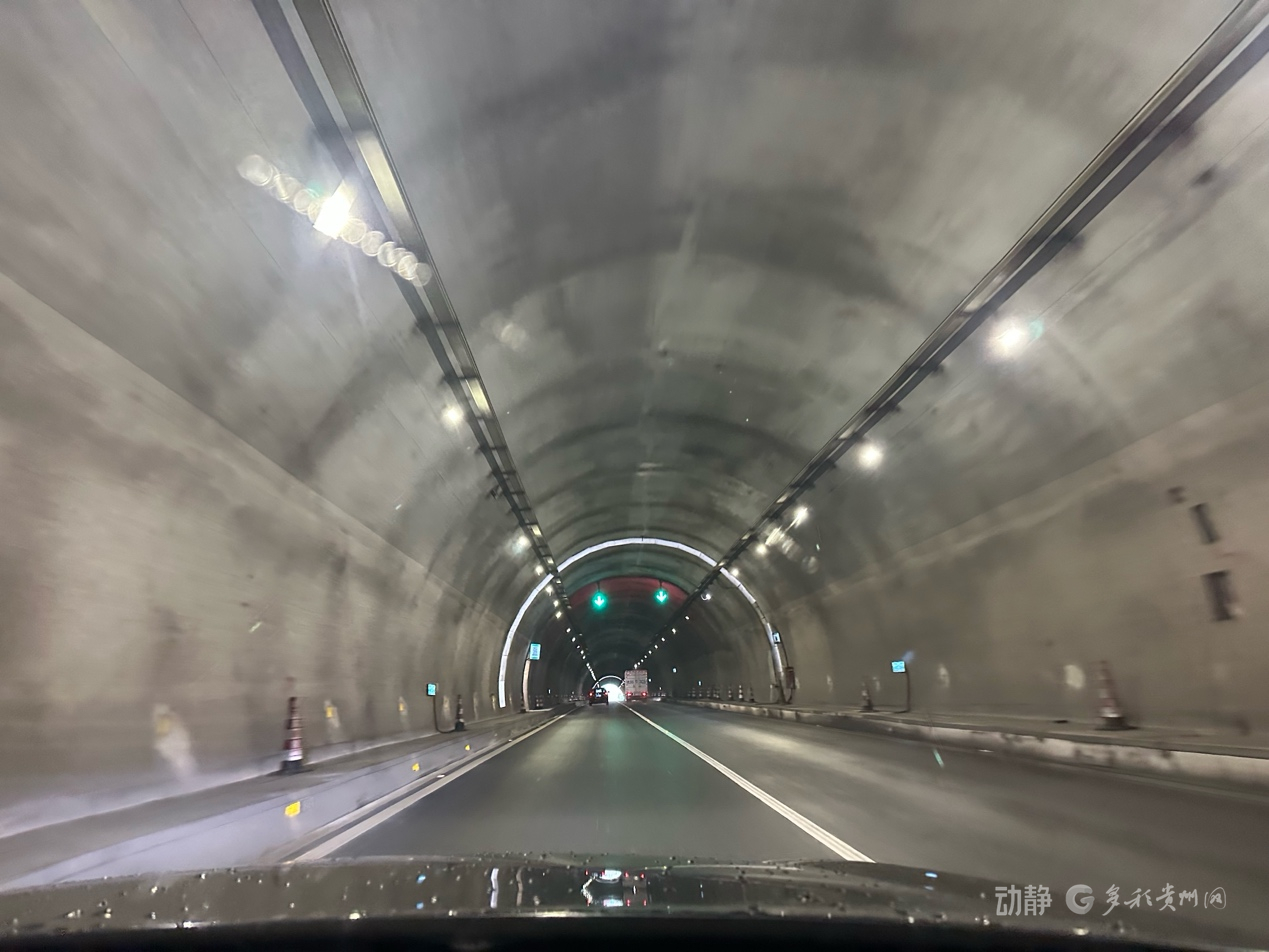

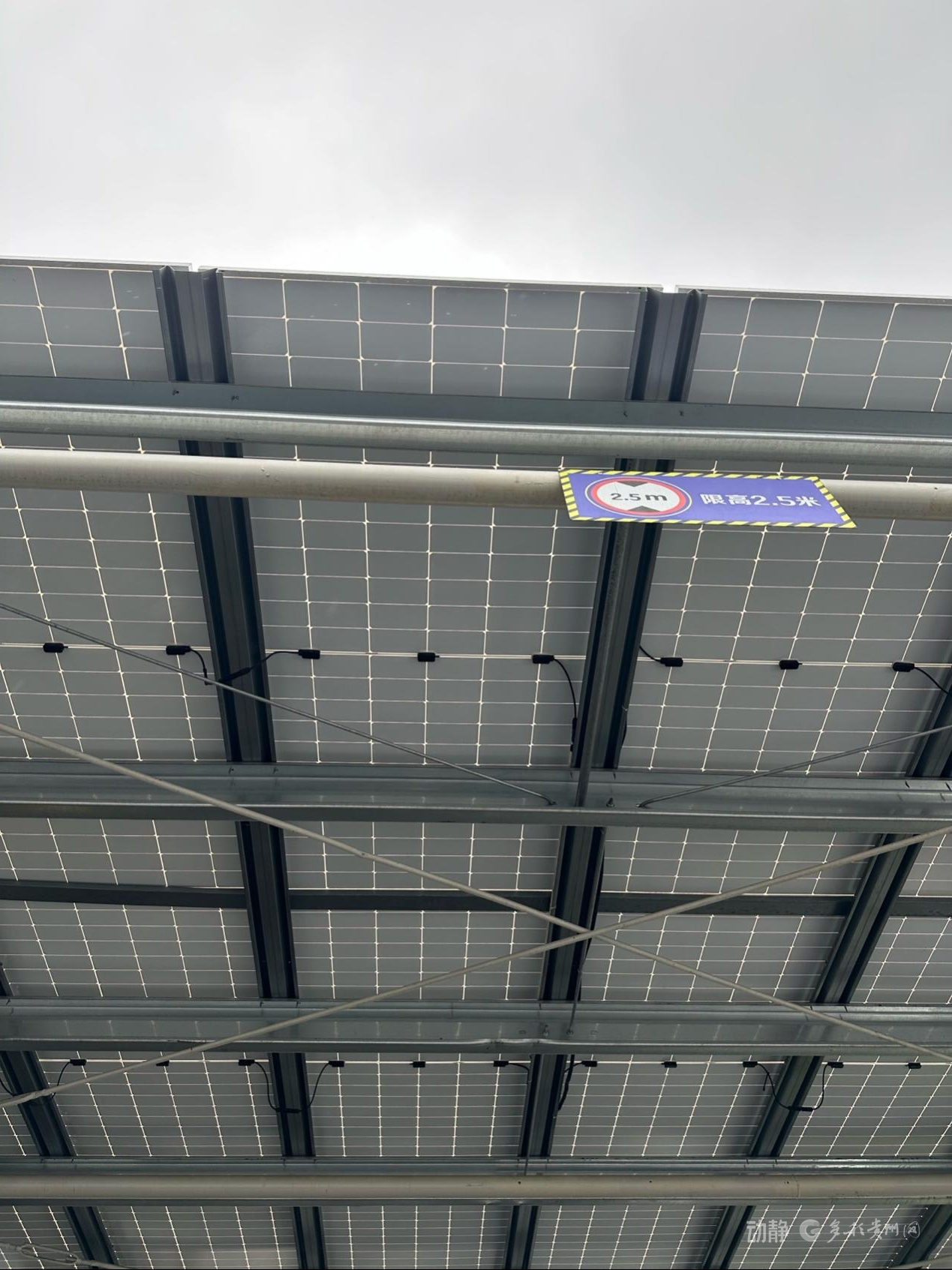

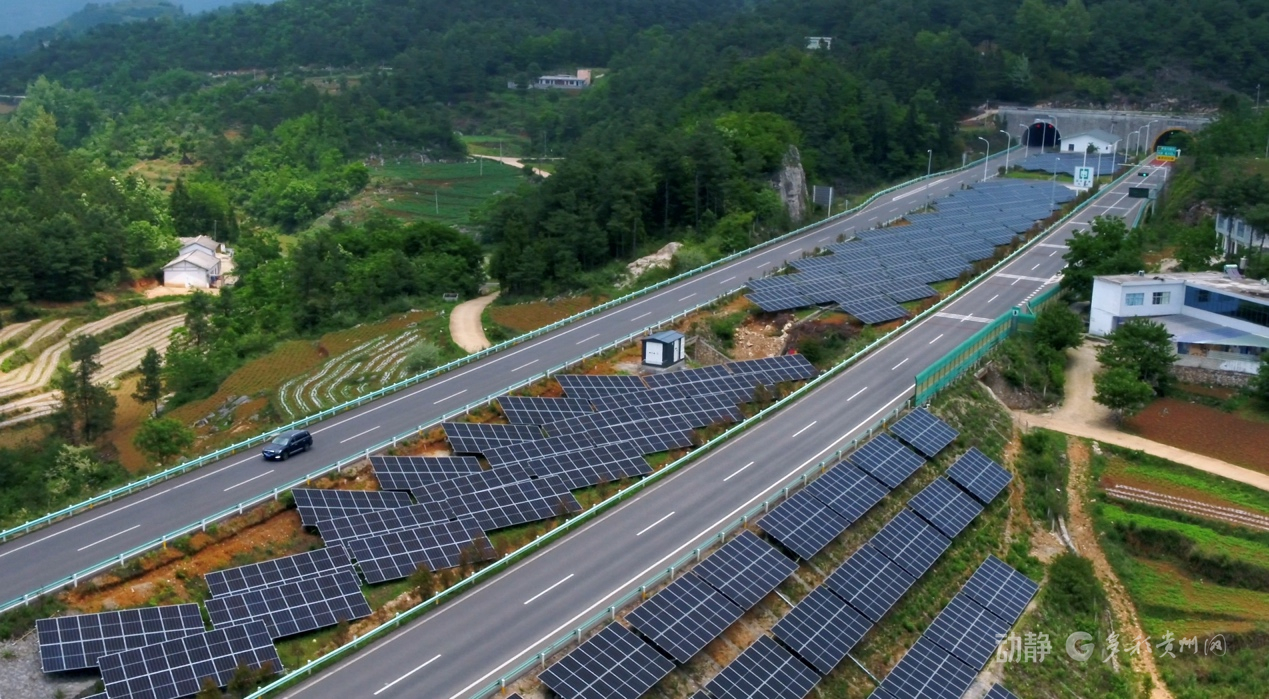

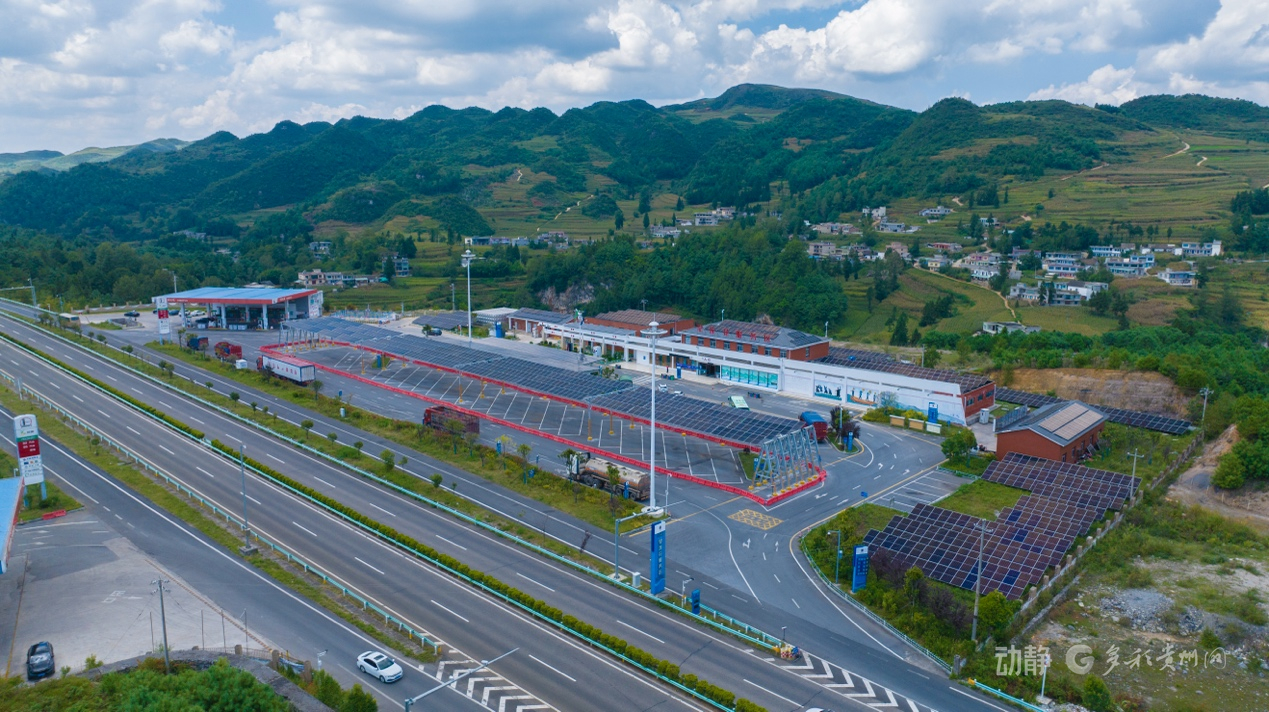

走进旱莲花服务区,记者发现这个服务区最大的不同,是它在空闲区域安装了2096块光伏板,再加上800米外旱莲花隧道的安装的3088块光伏板,以及8公里外的水塘互通附属土地资源上安装的9506块光伏板,该零碳高速项目一共安装了14000多块光伏板,铺装面积超过了5个足球场。这些光伏所发电能不仅满足了服务区的生产经营需要,还能够实现余电上网。

旱莲花服务区位于毕节市赫章县,是毕威高速公路的核心服务区,该“风—光—储—充一体化”项目于2023年2月启动,2024年5月实现全容量并网发电。项目装机容量为2.26兆瓦,年发电量约221万度,其中约56.6万度被服务区自身消纳,可满足每天超过1000辆电动车的充电需求。

毕威高速公路营运管理中心主任王波介绍:“白天,光伏板启动充电加供电模式,将太阳能转换成电能,多余电量会储存到配套的储能系统中,光照不足时切换为放电模式,充放电的过程,由智慧能碳管控平台进行能源动态调度。”

毕威高速公路旱莲花服务区零碳试点项目,涉及旱莲花服务区、旱莲花隧道、水塘互通三个区域,同步配套风能发电、储能系统及充电桩三大功能模块,该项目每年可节约用电成本20多万元;年并网售电约170万度,创收近60万元;每年可以减少二氧化碳排放约2068吨,相当于2600多辆家用轿车全年的碳排放总和。

贵州毕节高速发展有限公司董事长杨小虎说:“零碳高速公路服务区项目覆盖了匝道互通、隧道、服务区等高速公路闲散土地资源的应用场景,这一示范项目的成功,意味着我们可以在整条毕威高速公路上进行复制推广,为接下来打造全省首条零碳高速公路打下了基础。”

目前,贵州高速集团在毕威高速沿线布局了总装机容量约92兆瓦的分布式光伏项目,分两期建设。二期项目将于今年11月在具备条件的收费站、服务区、互通立交等地建设,总装机规模为85兆瓦。

贵州高速集团战略计划部主任张淼说:“截至今年9月底,我们共计实施41个交能融合项目,下一步,我们将全力打造有示范引领作用、可复制可推广的交能融合示范项目。首批将创建4条国高、2条省高、11个高速公路路段的210个交能融合项目,涉及服务区、收费站、隧道等应用场景,不断提升项目‘含新量’‘含绿量’‘含金量’,为全省交能融合产业的高质量发展贡献贵州高速的力量。”

记者: 田佳佳 谢鑫
